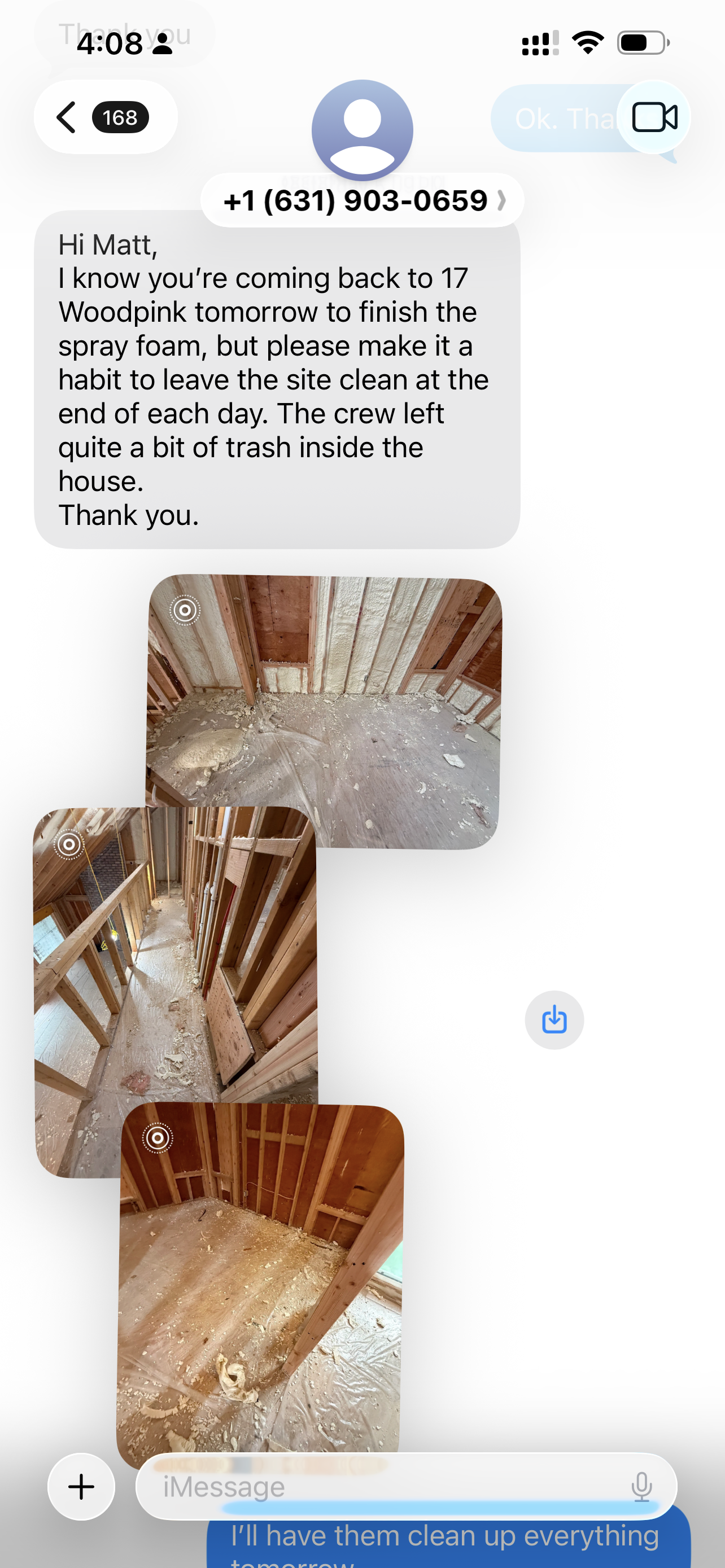

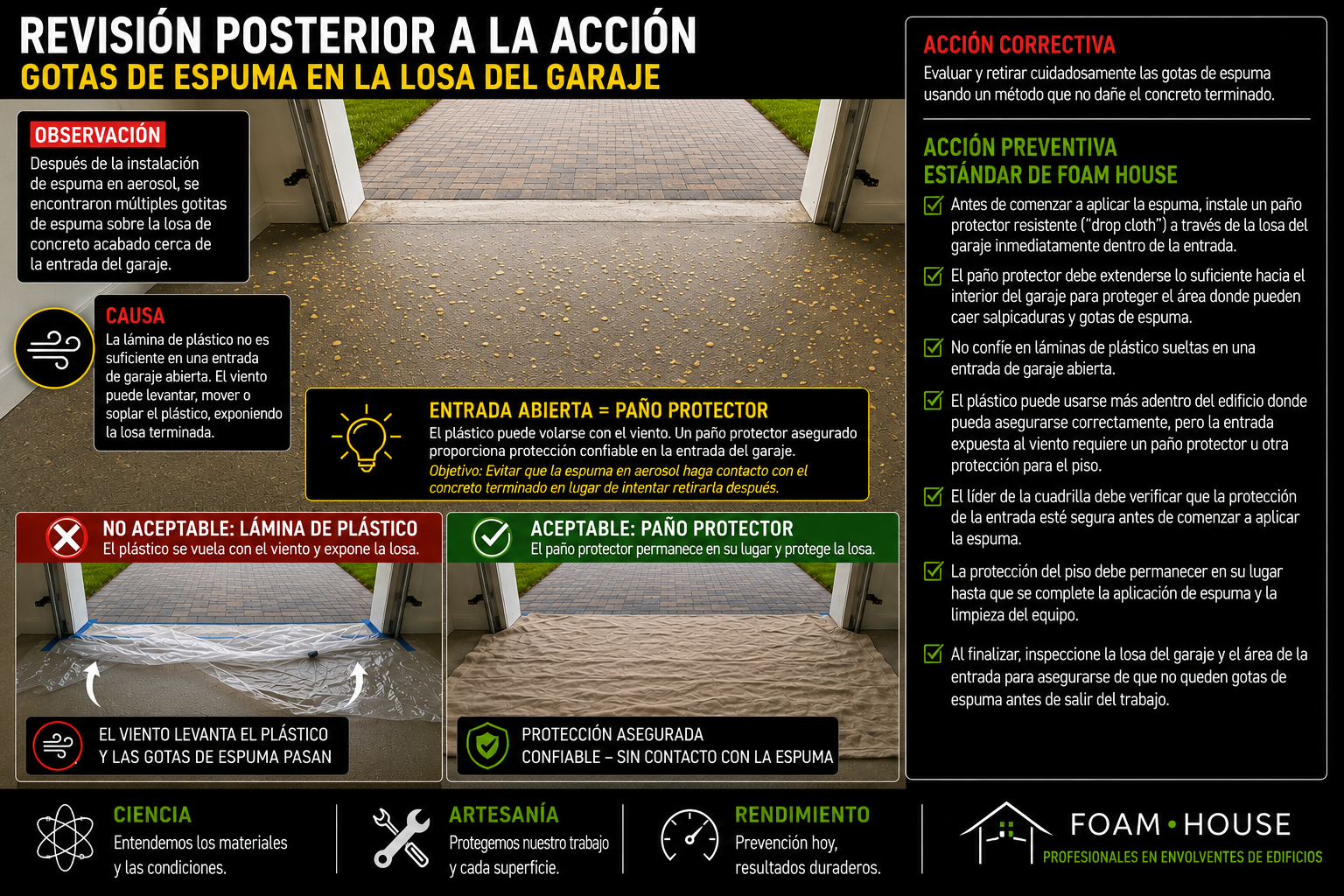

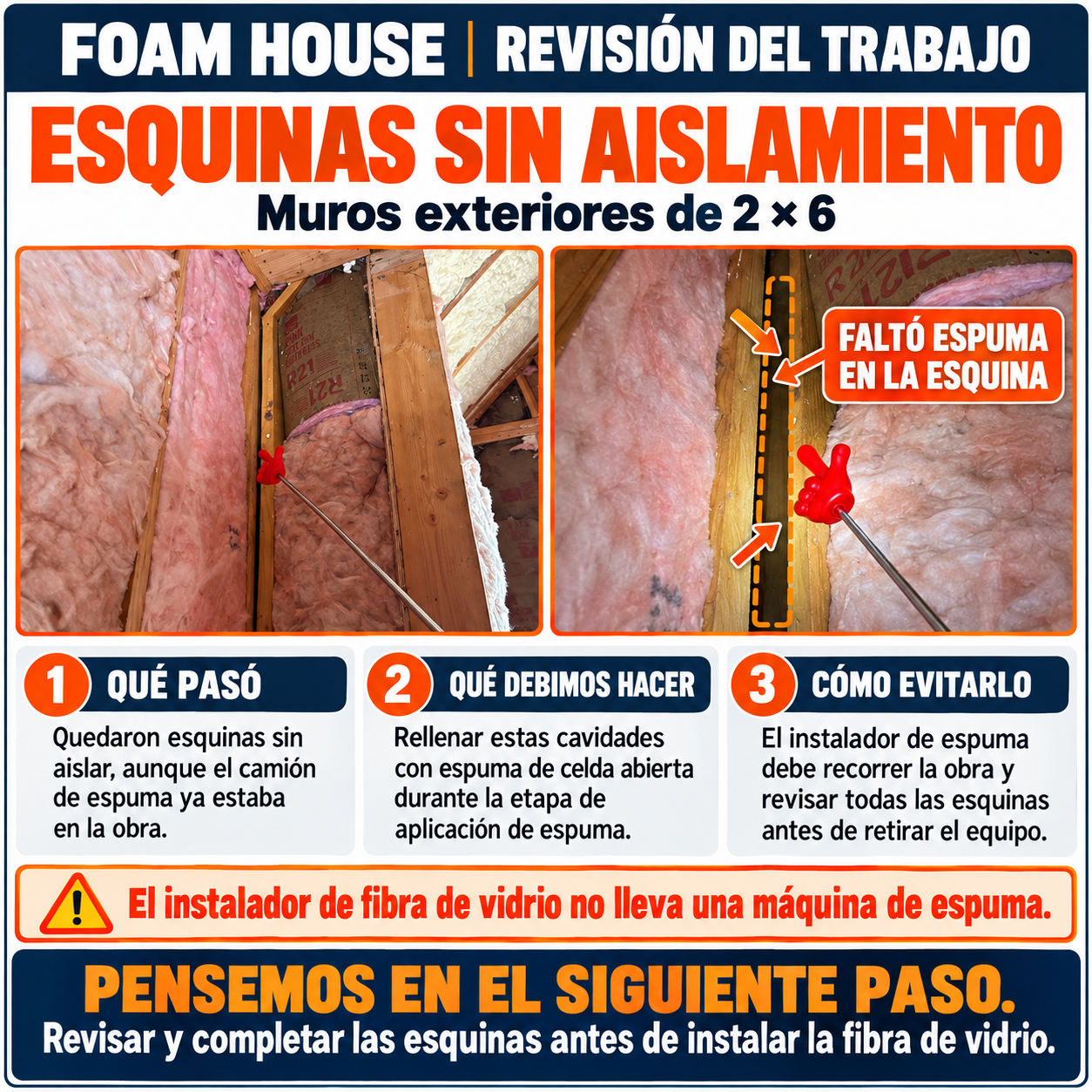

Estas esquinas quedaron sin aislamiento y debieron rellenarse con espuma de celda abierta mientras el camión de espuma estaba en la obra. Cuando llega el equipo que instala la fibra de vidrio, no cuenta con esa máquina.
Podemos mejorar recorriendo la obra y revisando cada esquina antes de recoger el equipo de espuma. Pensemos en el siguiente paso y en lo que necesitarán nuestros compañeros para completar su trabajo.
Esta revisión no busca señalar ni culpar a nadie. Simplemente estamos mostrando lo que quedó pendiente para aprender y mejorar. Ustedes conocen el trabajo y saben dónde podemos mejorar. Aprovechemos esa experiencia para apoyarnos como equipo.

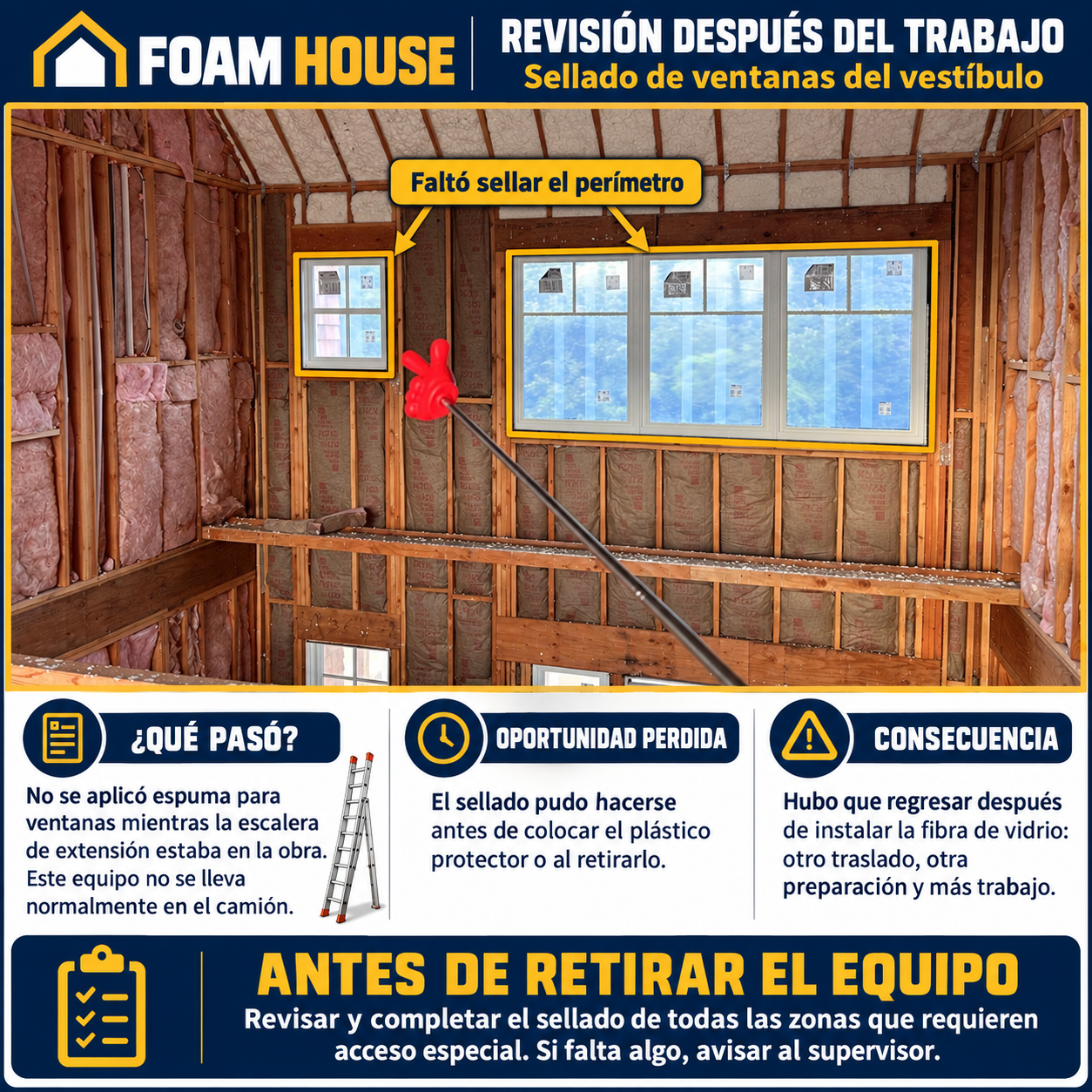

El perímetro de las ventanas del vestíbulo quedó sin sellar mientras teníamos la escalera de extensión en la obra. Esta escalera es un equipo especial que normalmente no llevamos en el camión. Pudimos haber aplicado la espuma para ventanas antes de colocar el plástico protector o al retirarlo, pero ese trabajo quedó pendiente. Como resultado, tuvimos que regresar después de terminar la instalación de fibra de vidrio, lo que significó otro viaje, volver a preparar el equipo y dedicar más tiempo al trabajo.
Podemos mejorar revisando todas las áreas que requieren equipo especial antes de retirarlo de la obra. Al colocar o quitar la protección de las ventanas, debemos verificar que el perímetro esté sellado. Si falta algo, hay que completarlo si contamos con el equipo necesario o avisar al supervisor para resolverlo antes de salir.
El propósito de esta revisión es aprender y mejorar juntos, sin señalar ni culpar a nadie. Pensar en el siguiente paso y revisar nuestro trabajo mientras tenemos acceso nos ayudará a evitar visitas innecesarias y facilitará el trabajo de todos.

Pasamos la inspección, pero nos faltó preparación y coordinación. Matt no pudo completar su revisión inicial porque el trabajo aún no estaba terminado y tuvo que hacer dos recorridos por la casa. La urgencia de preparar todo pareció recaer principalmente en Matt y en nuestro compañero nuevo. Esta revisión busca que aprendamos de lo ocurrido y mejoremos como equipo, sin señalar ni culpar a nadie.
Cuando Matt anuncie una fecha de inspección, terminar el trabajo necesario para esa inspección debe ser la primera prioridad de todos. Todo debe quedar terminado a más tardar la tarde del día anterior, dejando tiempo para la revisión de Matt y las correcciones necesarias. Cada integrante debe revisar su trabajo, avisar cuando esté listo y comunicar cualquier problema de inmediato. La mañana de la inspección debemos estar realizando otros trabajos, con todo lo que revisará el inspector ya terminado.
